为进一步提升供电品质,更好地满足人民美好生活用电需求,截至9月25日,临潼供电公司完成了10千伏129长条线频繁停电线路治理前期工作,新建54号杆至56+3号杆安装金具、架设导线5档,为长条线后期工程实施打好基础。

据了解,此次工程针对129长条线存在的“三跨”问题、线路“卡脖子”问题、树线矛盾、房线矛盾和绝缘化率不高等问题进行改造升级。通过项目实施,有效解决10千伏长条线存在的16处电缆与铁路、高速路交叉穿越问题。更换长条线主干及部分支线架空导线和电缆,提高线路载流量和整体绝缘化率,消除线路“卡脖子”等问题,对存在跨房情况、树害情况和穿越田间的线路进行改路径,消除安全隐患,提高供电可靠性及供电质量。

临潼供电公司该项目今年3月完成10千伏长条线前期勘察和综合性改造工程储备工作,通过实物储备的方式进行借料先干先行。改造10千伏线路18.45千米,其中改造10千伏电缆线路3.3千米,改造0.4千伏线路3.57千米,新建及更换自动化开关11台,其中新建开关5台,更换开关6台。通过工程实施,将为5398户居民正常用电提供坚强保障。

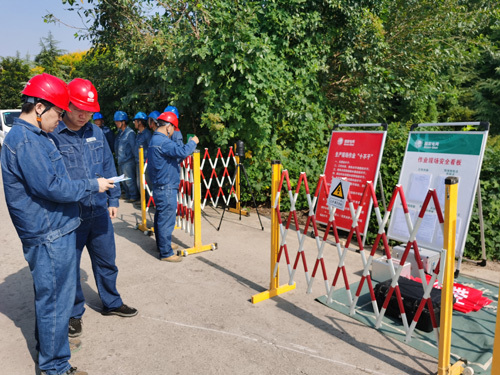

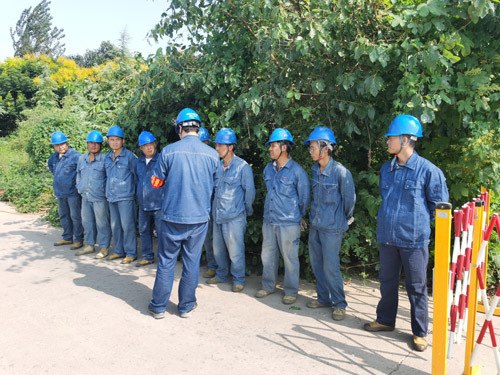

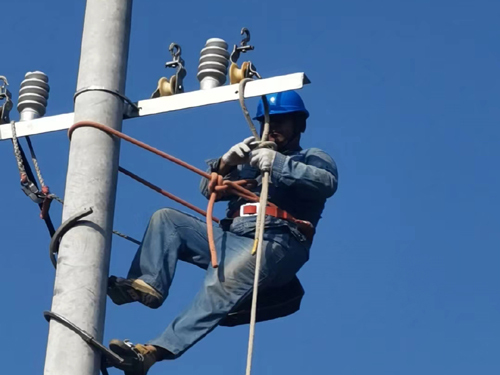

为确保工程顺利进行,公司结合长条线实际情况和工程实施内容,组织施工单位和属地化班组、供电所多次前往现场进行勘察,制定切实可行的施工方案。通过实物储备对部分杆塔、电缆保护管和电缆借料等办法,提前完成立杆、顶管和敷设电缆等工作,为工程实施打好通道基础。预计9月底前完成30基杆塔架设和3处跨越铁路电缆敷设。同时针对涉及的5台新建开关安排带电作业进行实施,切实提高线路自动化覆盖率,通过级差保护有效隔离故障,预计10月中旬前全部完成。待资金计划下达后,公司将加快物料匹配进度,督促到货进度,同步全面开展工程现场实施,力争11月底前长条线改造工程全部竣工。

近年来,临潼供电公司致力于解决配电网架中三大梗阻问题——“老旧设备”“异常台区”,以及因树线矛盾、交叉跨越、台区重过载、线路半径大、末端供电等问题所引发的“频繁停电”。一方面从配网建设、改造入手,提高供电可靠性,提升网架供电能力,从根本上预防频停、低电压的发生。另一方面,在配电管理过程中充分应用大数据技术,开展大数据实用方案研究,为提升配电网管理精益化水平创造了条件。同时,按照公司“五抓”工作要求,强力推进漠视侵害群众利益问题整治,将群众反映较为集中的频繁停电、低电压整治作为其中一项重要内容,狠抓供电质量提升,彻底解决供电服务最后一公里问题,切实改善群众用电体验和电力获得感,提高居民群众的用电幸福指数。
(临潼供电公司)
