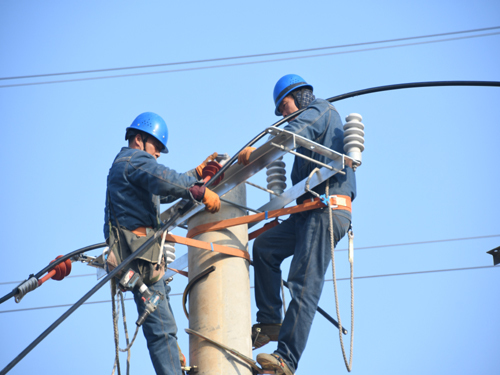

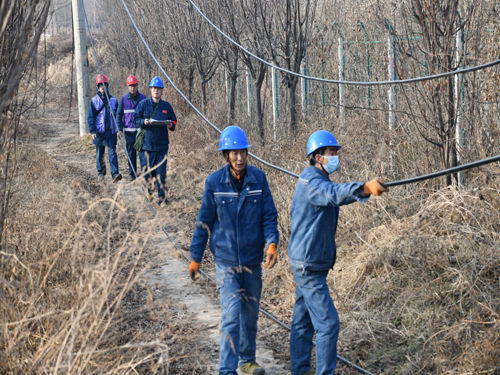

1月5日,在西安临潼10千伏长条线频繁停电综合性改造工程现场,临潼供电公司组织130余名施工作业人员、分7个工作小组同时开工,全面完成线路改造及停电搭接工作,当日更换导线13处共计58档,更换丝具15套,紧线、搭头18处,安装开关1台。这也是公司有史以来最大规模、最多人数、最长路径的配网改造项目。

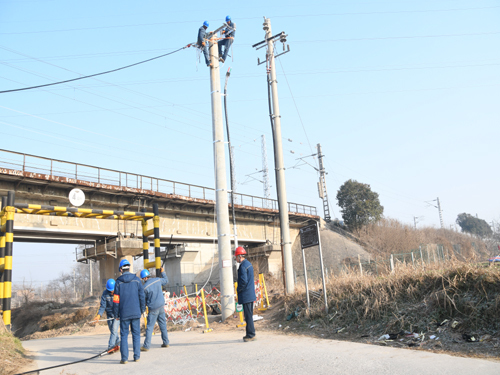

据了解,129长条线始建于60年代初,90年代末对部分线路进行了农网改造。线路直径小、走径复杂、负荷承载能力差,17处电缆与铁路、高速公路交叉钻越,存在较多安全隐患,在负荷高峰期线路长期处于重过载状态,且周边没有条件进行负荷转移,这也是多年来未能彻底解决的民生问题和影响电网供电质量的堵点问题。

为打赢这一场攻坚战,公司高度重视频繁停电治理工作,成立了以“一把手”为组长的领导小组,在深入勘察与研究的基础上,决心下大力气全线改造129长条线,从根本上解决频繁停电问题。经过周密的可研及谋划,2023年2月完成项目设计与立项储备。治理工程开展前期,遇到了工程规模大、实施难度高、前期物料筹备不充足等客观难题,临潼公司上下齐心奋力攻坚克难,通过实物储备、项目间利库等方式借料、倒料,为工程实施打好物资基础,同时组织建设、运维部门深度勘察,根据工程量、施工地点划分施工段落,分批分期实施改造计划,以周为单位制定严密工作计划,以“钉钉子”精神蹄疾步稳的做好线路升级改造。

该公司举全公司之力成功完成129长条线频繁停电治理,是践行“人民至上”理念、落实“双满意”目标的具体实践,是勇于担当、不畏艰难、奋力拼搏的电网铁军精神的具体体现,是落实主题教育“办实事、解民忧”专项行动的具体举措。改造后的129长条线与112鸿二线实现了“手拉手”互联互供,通过化解存在的房线树线矛盾、消除线路穿越农田、临近公路存在的外力破坏隐患,打造了网架“安全走廊”,改造后更是有效提升了129长条线5398户居民电力获得感,为辖区内居民过一个欢乐喜庆、安定祥和的春节保驾护航。
