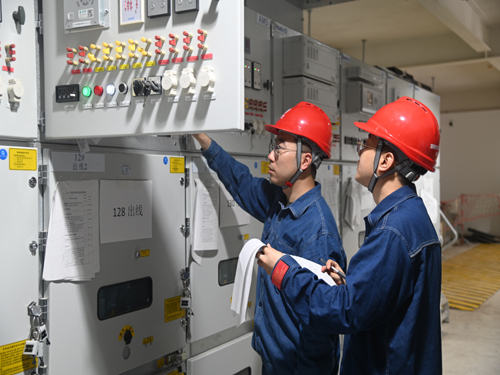

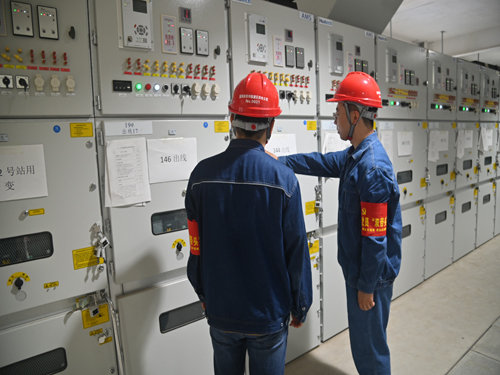

8月5日,临潼供电公司联合西安公司项目管理中心,对芷阳110千伏输变电工程施工质量、安全、进度等进行全面检查,进一步压实工作责任,细化保障措施,提高效率效能,确保工程按期投运。

据了解,芷阳110千伏输变电工程是临潼区2024年城建基础设施类重点项目,该项目新建变电容量2*50兆伏安,新建架空线路12.6公里,新建电缆线路5.64公里。在建设过程中,公司勠力同心、奋楫同行,积极主动做好属地协调工作。利用电网攻坚会、调度会等多种渠道与区政府、区发改委及相关街办积极沟通,疏通堵点、解决痛点,高效推进工程建设进度。目前该变电站土建和电气施工已完成,架空线路完成90%,电缆线路完成45%。

近年来,公司以加强配网工程质量管理、最大限度发挥投资效益为抓手,深化管控,严格按照前期工作质量、物资质量、施工质量、档案质量等的质量管控能力和重点领域治理“五提升一治理”要求,确立“全类别覆盖、全环节管控”理念,对储备、在建和竣工项目认真开展专项自查和现场督查,聚焦精准立项、材料配置、施工工艺、档案记录、验收管理等重点环节。公司本着精益求精的工作态度,对工程建设质量细致排查,针对发现的问题和短板及时整改,全面执行项目可研、技术标准和施工工艺要求。此外,公司完善质量问责机制,对配网工程建设加大监督检查力度,对存在质量问题的立即整改,并从严追究相关人员责任,严格绩效考核,确保工程建设质量,全力服务城乡安全可靠用电。
该变电站顺利投运后,将有效缓解临潼主城区负荷压力,满足新增用电负荷需求,做到“宁让电等发展、不让发展等电”,对进一步提升辖区内29.93万户客户用电满意度和用电可靠性有着十分重要的意义。

下一步,临潼供电公司将深化落实“政府挂帅、企业实施”的建设模式,牢记属地使命,抗牢属地责任,充分发挥属地优势,用实际行动为芷阳变早建成、早投运、早达效营造安全稳定的施工环境,为临潼区域社会经济发展助力添彩。
